La gestion des coûts dans le module SAP Plant Maintenance est l’un des sujets les plus mal exploités sur les projets industriels. La plupart des consultants la traitent comme un sujet de reporting passif, alors qu’elle est en réalité le seul levier qui transforme un service maintenance en centre de pilotage budgétaire. En 2026 sur S/4HANA, l’intégration Finance Controlling Plant Maintenance s’est étendue avec de nouveaux écrans Fiori, mais les fondations restent les trois mêmes types de coûts, les Value Categories, les Cost Elements et la mécanique de settlement vers un centre de coût. Cet article remet ces fondations en perspective pratique.
- Trois types de coûts coexistent sur un ordre de maintenance : Estimated (saisi manuellement par le planificateur), Planned (calculé par le système depuis le planning de ressources), Actual (mis à jour au fil des confirmations).
- La visualisation se fait par Value Category (regroupement grossier, plus lisible métier) ou par Cost Element (granularité fine, plus lisible CO).
- Cinq Value Categories standards : service interne, service externe, matériel interne, matériel externe, autre.
- Le settlement de l’ordre via
KO88transfère les coûts actuels vers le receveur (cost center, WBS, autre ordre). - Pour le reporting tactique :
IW39avec layout coûts. Pour l’analyse multi-axes :MCI4,MCI2, ou Fiori « Asset Management Cost Center Performance ».
Pourquoi la gestion des coûts PM mérite plus qu’un onglet caché
Sur les projets que j’audite, l’onglet « coût » des ordres de maintenance reste souvent inexploité. Le planificateur sait à peine ce qu’il regarde, le contrôleur de gestion sort ses propres rapports en parallèle, et personne ne rapproche les deux. C’est un gaspillage, parce que SAP PM contient nativement de quoi piloter le budget maintenance au quotidien, à condition d’utiliser correctement les trois types de coûts, le bon niveau de granularité, et la bonne stratégie de settlement.
Le module Plant Maintenance est étroitement intégré aux modules FI et CO. Chaque ordre PM est techniquement un cost collector. Les confirmations de temps via IW41, les consommations de pièces via MIGO, les services externes via les engagements d’achat alimentent automatiquement les coûts actuels. À la fin de l’ordre, le settlement redistribue ces coûts vers les centres receveurs définis dans la règle de settlement. Cette mécanique se prolonge dans le reporting hiérarchique des coûts.
Les trois types de coûts sur un ordre de maintenance
Comprendre ces trois types est la base. Beaucoup de discussions chronophages en projet viennent d’une confusion entre Estimated, Planned et Actual. Voici la distinction sans ambiguïté.
| Type | Source | Usage métier | Quand le consulter |
|---|---|---|---|
| Estimated Costs | Saisie manuelle planificateur. Basé sur l’expérience, pas sur des ressources planifiées. | Budget pré-projet, demande d’autorisation, devis interne. | Avant la phase release de l’ordre, pour valider l’enveloppe. |
| Planned Costs | Calcul automatique SAP depuis le planning de ressources (opérations, composants, services). | Engagement budgétaire prévisionnel, vue ordre release. | Une fois l’ordre release, avant exécution. Compare-le aux Estimated pour mesurer la précision du planificateur. |
| Actual Costs | Calcul automatique au fil des confirmations (temps via IW41, pièces via MIGO, services via réception fournisseur). | Coût réel de l’intervention, base de la facturation interne et du settlement. | Pendant et après l’exécution. Écart vs Planned = signal de dérive. |
Le pilotage opérationnel utilise les trois en complément. La comparaison Estimated vs Planned mesure la qualité du planning. La comparaison Planned vs Actual mesure la qualité de l’exécution. La somme des Actual sur une période donne le coût réel du service maintenance, qui devient la base de la facturation au métier ou du budget de l’année suivante.
Value Category vs Cost Element : choisir le bon niveau de granularité
L’onglet « coût » d’un ordre PM expose ses chiffres selon deux modes. Le choix entre les deux dépend du public qui regarde le rapport et de la question posée.
Value Categories regroupent plusieurs Cost Elements selon une logique métier. Les cinq Value Categories standards que je vois en production sont : service interne, service externe, matériel interne, matériel externe, et autre (rebut, déplacement). Configuration via la transaction OIN0 côté customizing PM. Ce mode parle au manager maintenance qui veut savoir où passe son budget sans entrer dans le détail comptable.
Cost Elements classifient les coûts selon leur nature comptable. Deux types : primaires (charges directes externes, comme un achat de pièce) et secondaires (charges allouées en interne, comme une heure de technicien interne calculée via un taux horaire). Configuration côté FI/CO via KA01 pour la création. Ce mode parle au contrôleur de gestion qui veut rapprocher les coûts PM avec le grand livre.
Recommandation pratique : exposer Value Category par défaut dans les écrans utilisateurs maintenance. Garder Cost Element pour les reports CO et les analyses fines. Les catégories de Cost Elements sont documentées en détail côté SAP.
Granularité : opération ou en-tête de l’ordre ?
SAP PM permet de voir les coûts à deux niveaux : opération par opération, ou agrégé sur l’en-tête de l’ordre.
- 1Vue par opération
Chaque opération (par exemple : démontage, remplacement de roulement, test, remontage) affiche ses propres Estimated / Planned / Actual. Utile pour identifier l’opération qui a dérapé, particulièrement sur des ordres longs ou complexes. Indispensable en maintenance corrective où un imprévu peut faire exploser le budget d’une seule opération.
- 2Vue par en-tête
Le système agrège toutes les opérations en un seul total pour l’ordre. Utile pour le reporting tactique et le pilotage haut niveau. Suffisant pour la majorité des ordres de maintenance préventive standard où la décomposition par opération n’apporte rien.
Le paramétrage de la granularité par défaut se fait dans la configuration des types d’ordre via OIOA. Activer la vue opération sur tous les types d’ordre alourdit l’écran ; la réserver aux types complexes (révision, gros entretien, maintenance corrective avec imprévus) garde l’interface lisible.
Le settlement de l’ordre : redistribuer les coûts vers le bon receveur
Un ordre de maintenance ne reste pas un cost collector indéfiniment. À la fin de l’intervention, ses coûts actuels doivent être transférés vers un centre receveur via le mécanisme de settlement. Trois étapes structurent ce flux.
- 1Définir la règle de settlement
Sur chaque ordre, configurer une règle qui indique vers où redistribuer les coûts. Receveurs possibles : centre de coût de l’équipement (le plus fréquent en maintenance), WBS d’un projet (en révision majeure), ou autre ordre interne (en sous-contrat interne). La règle peut être unique (allocation complète vers un seul receveur) ou multiple avec pondération entre plusieurs receveurs.
- 2Exécuter le settlement
Transaction
KO88pour le settlement individuel d’un ordre, ouCO88pour un settlement collectif (par exemple, traitement de fin de mois sur tous les ordres clos). Le système écrit alors les écritures CO qui transfèrent les Actual Costs de l’ordre vers le receveur défini dans la règle. - 3Vérifier et clôturer l’ordre
Après settlement, l’ordre passe au statut TECO (technically completed) puis CLSD (closed). À ce stade, plus aucune écriture n’est possible. Vérifier via
IW32ou la listeIW39que le solde sur l’ordre est bien à zéro après settlement, sinon le residual coût restera comme cost-on-order non distribué.
Le piège classique : oublier de définir la règle de settlement sur l’ordre. Sans règle, KO88 échoue. Sur un type d’ordre récurrent, configurer une stratégie de settlement par défaut via OKO7 côté customizing CO, pour que la règle se propose automatiquement à la création.
Les outils d’analyse : IW39, MCI2/MCI4 et Fiori
SAP PM expose trois familles de transactions pour analyser les coûts. Chacune répond à un besoin différent.

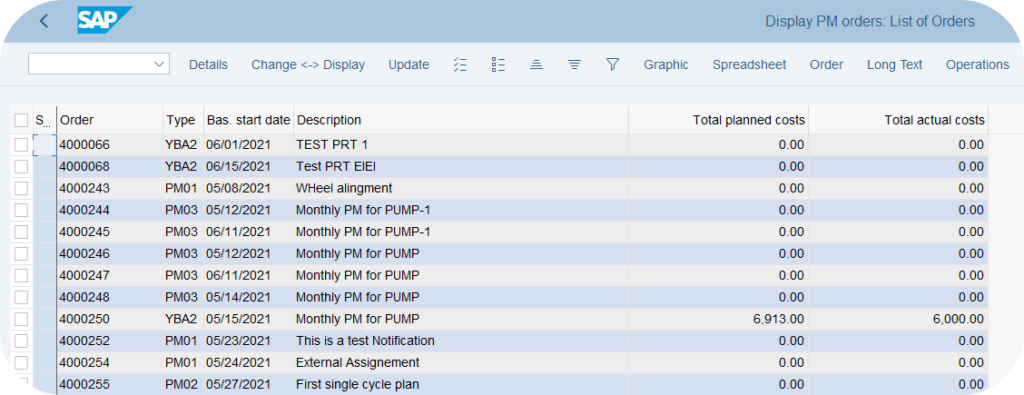

IW39 avec layout coûts est l’outil tactique du quotidien. Liste des ordres avec colonnes Estimated, Planned, Actual ajoutables au layout. Filtres puissants par centre de coût, équipement, période. Idéal pour un planificateur ou un manager maintenance qui veut un état rapide.

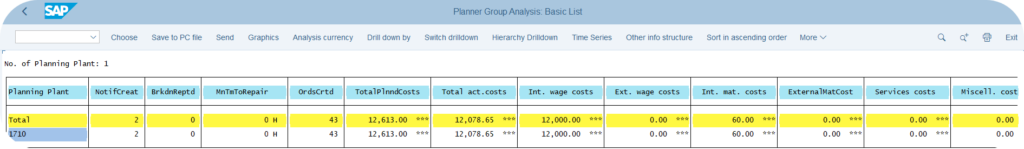

MCI4 Planner Group Analysis et MCI2 Manufacturer Analysis sont des transactions LIS (Logistics Information System). Elles offrent une analyse multi-axes (planner group, fabricant, type d’équipement) avec drill-down et exports Excel. Plus puissant que IW39 pour des analyses transverses, plus lourd à configurer.
Fiori Apps modernes (Asset Management Cost Center Performance, Maintenance Cost Overview) sont disponibles depuis S/4HANA 1909 et au-delà. Elles offrent un rendu visuel moderne, des KPI cards, et des comparaisons période sur période sans configuration LIS. Pour une équipe maintenance équipée Fiori, c’est la voie recommandée.
Les transactions IW39, MCI2, MCI4 et les Fiori apps montrent ce qui a été dépensé. Elles ne bloquent pas un dépassement budgétaire en temps réel. Pour un vrai budget control sur les ordres PM, paramétrer le budget profile via KO22 et activer les checks de disponibilité côté CO. Sinon, votre reporting reste un constat post-hoc.
Optimisation budgétaire : les leviers concrets
Une fois la mécanique maîtrisée, l’optimisation budgétaire devient possible. Trois leviers reviennent régulièrement sur les projets industriels.
- Rapprocher Estimated et Planned. Si l’écart est systématique entre ce que le planificateur estime et ce que SAP calcule, c’est le signe d’un planning de ressources mal configuré (taux horaires obsolètes, durées standards inexactes). Réviser les taux dans
KP26côté CO et les temps standards dansIA05côté PM. - Surveiller l’écart Planned vs Actual. Dépassement systématique sur certains types d’ordre ou certains équipements ? Signal de problème d’exécution (sous-estimation des temps, pièces non disponibles forçant des achats urgents, sous-traitance non prévue). Le bon usage de la maintenance préventive (voir notre article sur la maintenance préventive SAP PM) réduit ces dérives.
- Affiner la stratégie de settlement. Au lieu d’un settlement uniforme vers le cost center de l’équipement, distribuer les coûts vers plusieurs receveurs selon le type d’intervention (préventif vers le budget maintenance préventive, correctif vers le budget production qui a subi la panne). Cela responsabilise les équipes et donne une vraie traçabilité.
Sur mes missions industrielles, la qualité du pilotage budgétaire maintenance prédit mieux la satisfaction du directeur de site que la fréquence des pannes. Un service maintenance qui sait expliquer chaque euro dépensé gagne sa crédibilité interne, indépendamment du taux d’occurrence des incidents.
Pierre Balbinot, consultant SAP PP / EAM
Questions fréquentes sur la gestion des coûts SAP PM
Quelle différence entre Estimated et Planned Costs sur un ordre PM ?
Estimated est saisi manuellement par le planificateur depuis son expérience. Planned est calculé automatiquement par SAP depuis le planning de ressources (opérations, composants, services). Estimated sert au budget pré-projet et à la validation d’enveloppe avant release. Planned sert à l’engagement budgétaire après release. Comparer les deux mesure la précision du planificateur.
Quelle transaction pour le settlement d’un ordre PM ?
KO88 pour le settlement individuel d’un ordre. CO88 pour un settlement collectif (par exemple en fin de mois sur tous les ordres clos). La règle de settlement doit être définie sur l’ordre avant exécution, sinon KO88 échoue avec un message d’erreur.
Comment configurer les Value Categories en customizing ?
Customizing via la transaction OIN0 côté PM. Chaque Value Category regroupe plusieurs Cost Elements. Les cinq Value Categories standards en production : service interne, service externe, matériel interne, matériel externe, autre. Configurer aussi le mapping Cost Element vers Value Category dans le même IMG.
Les Cost Elements sont-ils créés côté PM ou côté CO ?
Côté CO, par KA01 (création) et KA02 (modification). PM consomme les Cost Elements définis par CO. Il y a deux types : primaires (charges directes externes) et secondaires (charges allouées en interne). PM utilise principalement les Cost Elements secondaires pour les heures de main d’œuvre interne via les taux horaires KP26.
Faut-il utiliser IW39 ou les Fiori apps en 2026 ?
Les deux selon le contexte. IW39 reste l’outil rapide quotidien pour un planificateur sur SAP GUI, avec des layouts personnalisables et des filtres rapides. Les Fiori apps (Asset Management Cost Center Performance, Maintenance Cost Overview) offrent un rendu visuel moderne et conviennent mieux à un manager qui consulte les KPI sans configurer un layout. Sur un projet greenfield S/4HANA, privilégier les Fiori apps comme expérience par défaut.
En résumé : transformer la gestion des coûts PM en levier de pilotage
La gestion des coûts dans SAP PM n’est pas un sujet de configuration technique avancée. C’est avant tout un sujet de discipline opérationnelle : utiliser correctement les trois types de coûts, choisir la bonne granularité de visualisation, paramétrer une stratégie de settlement cohérente avec l’organisation budgétaire, et surveiller régulièrement les écarts Estimated, Planned, Actual. Sur les projets que j’audite, c’est exactement le passage de cette discipline qui distingue un service maintenance subi d’un service maintenance piloté. Le réflexe senior consiste à mettre en place ce pilotage dès le Go-Live, parce qu’instaurer cette discipline plus tard coûte beaucoup plus cher en accompagnement métier.
